Vatra Construcții
Casă P+1 finalizată în Gilău, fațadă antracit cu accente de lemn, pe deal

Șantiere active acum· Florești · Chinteni · Apahida · Baciu

Constructor de case · Cluj-Napoca

Case construitesă ținăo sută de ani

Executăm case la roșu, structuri de rezistență și lucrări la cheie. Echipe proprii de zidari, dulgheri și fierari — fără subcontractanți pe structură.

Etapele lucrării

Firul lucrării

Șapte etape, în ordinea în care se întâmplă pe șantier. Fiecare are un termen și un rezultat verificabil, iar plata se face după ce etapa e închisă.

Din
2007
Case predate
118
Garanție structură
10 ani
Rază
60 km

Teren cu structură de casă la roșu, lângă Cluj3–7 zile
01 · Consultanță și evaluare teren

Casă parter finalizată, volum clar pe teren în pantă6–10 săptămâni
02 · Proiect și autorizație

Fundație din beton armat turnată pe teren în Chinteni2–3 săptămâni
03 · Fundație

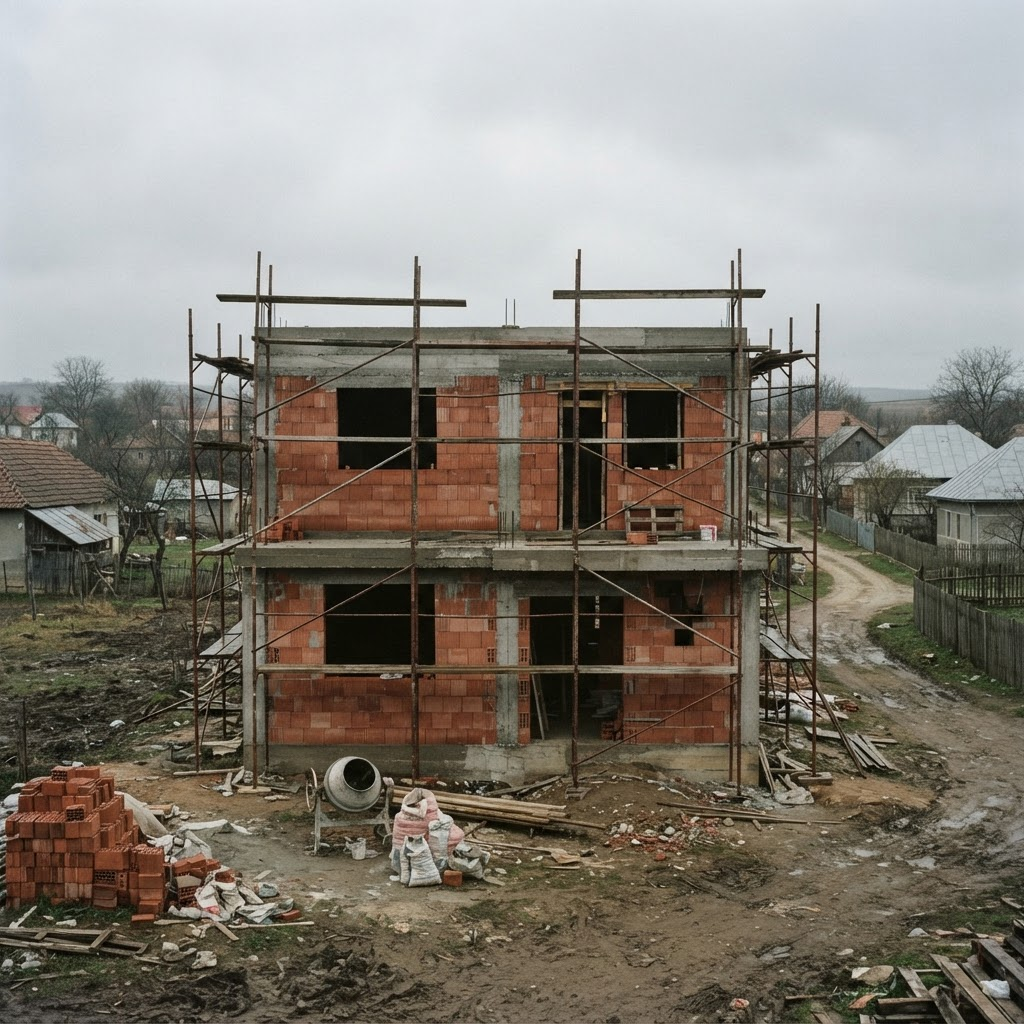

Casă P+1 în Florești, structură din zidărie la stadiul de roșu5–8 săptămâni
04 · Structură și pereți

Șarpantă din lemn în montaj pe casă P+M în Baciu2–4 săptămâni
05 · Acoperiș

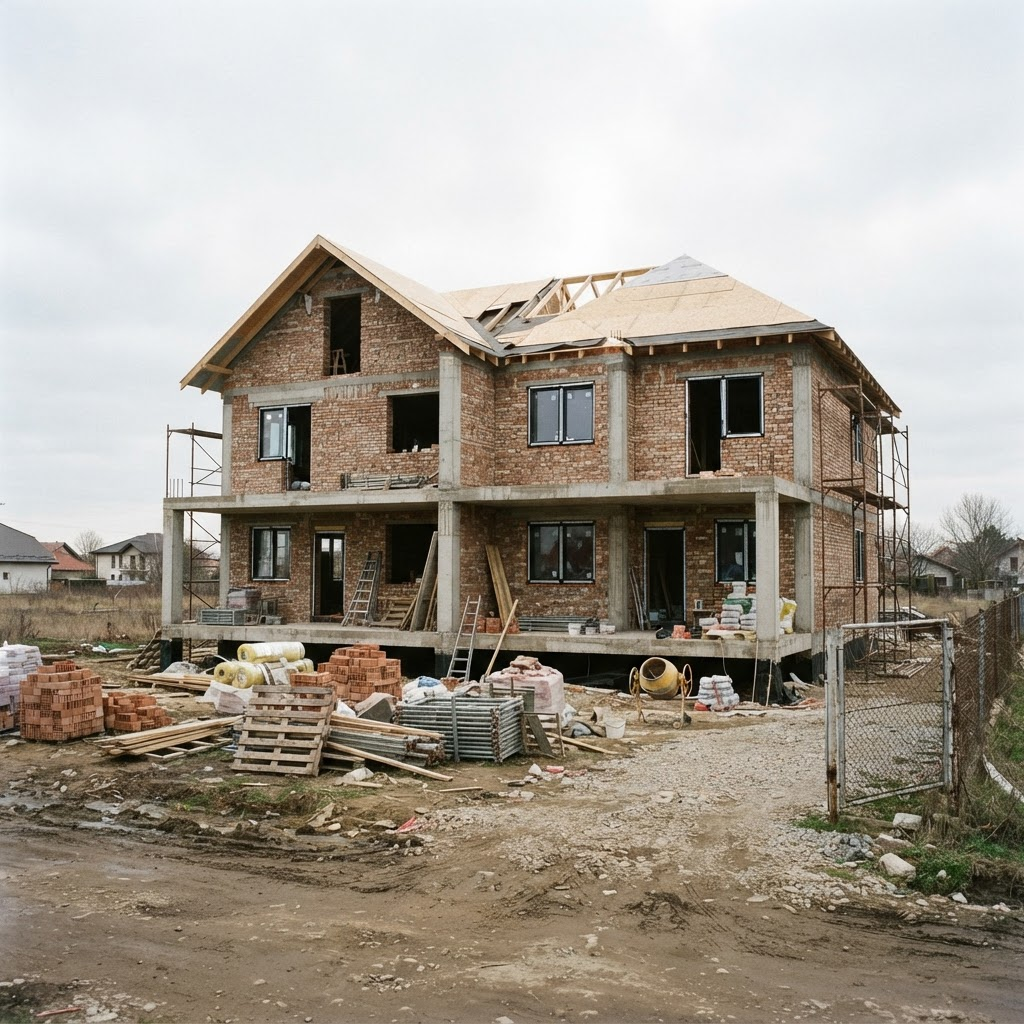

Duplex în construcție la Sânnicoară, structură din zidărie3–5 săptămâni
06 · Instalații
Casă P+1 finalizată în Gilău, predată la cheie1 săptămână / 8–14 săptămâni
07 · Predare la roșu sau la cheie

01 din 07

  1. 01

    Consultanță și evaluare teren

    3–7 zile

    Venim la teren, verificăm accesul, panta, natura solului și utilitățile din zonă. Îți spunem ce se poate construi acolo și cu ce buget realist.

    La final primești o estimare scrisă pe metru pătrat, cu ce include și ce nu.

  2. 02

    Proiect și autorizație

    6–10 săptămâni

    Lucrăm cu proiectul tău sau îl coordonăm cu arhitectul și structuristul nostru. Depunem dosarul pentru autorizația de construire și urmărim avizele.

    La final ai autorizația de construire și proiectul tehnic ștampilat.

  3. 03

    Fundație

    2–3 săptămâni

    Trasare, săpătură, cofraj, armare, turnare beton și hidroizolație. Betonul vine cu bon de la stație, armătura se verifică înainte de turnare.

    La final vezi radierul turnat, cu buletine de beton și fotografii ale armăturii.

  4. 04

    Structură și pereți

    5–8 săptămâni

    Elevații, stâlpi, grinzi, planșeu și zidărie portantă. Aici se vede prima dată casa la scară reală, cu goluri de uși și ferestre.

    La final ai structura completă, cu planșeul turnat și zidăria ridicată.

  5. 05

    Acoperiș

    2–4 săptămâni

    Șarpantă din lemn tratat, membrană, contralețuire și învelitoare. Montăm jgheaburi și burlane ca să nu plouă în structura nouă.

    La final casa e închisă la partea de sus și protejată de intemperii.

  6. 06

    Instalații

    3–5 săptămâni

    Trasee de apă, canalizare, electrice și încălzire în pardoseală, montate înainte de finisaje. Probe de presiune pe fiecare circuit.

    La final primești planul cu traseele reale, ca să știi unde e fiecare țeavă.

  7. 07

    Predare la roșu sau la cheie

    1 săptămână / 8–14 săptămâni

    La roșu predăm casa închisă, cu tâmplărie montată. La cheie continuăm cu tencuieli, gletuiri, pardoseli, zugrăveli, obiecte sanitare și corpuri de iluminat.

    La final semnăm procesul-verbal de recepție și pornește garanția de 10 ani la structură.

Portofoliu

Lucrări

Șase lucrări din ultimii ani. Poți vizita oricare dintre șantierele în lucru, cu programare, în orice zi lucrătoare.

Transparență

Ce include contractul

Ce facem noi

  • Manoperă completă cu echipe proprii, nu subcontractate la întâmplare
  • Aprovizionarea materialului de structură, cu facturi pe numele tău
  • Trasarea și verificarea cotelor de către topograf
  • Utilaje, schele, cofraje, betonieră și transportul lor
  • Buletine de beton și certificate pentru armătură și blocuri ceramice
  • Coordonarea cu structuristul și dirigintele de șantier
  • Curățarea șantierului și evacuarea molozului la predare
  • Garanție 10 ani la structură, 3 ani la instalații și finisaje

Ce rămâne în sarcina ta

  • Terenul cu acces pentru autobetonieră și cu apă și curent de șantier
  • Proiectul tehnic și autorizația de construire (le putem coordona noi)
  • Dirigintele de șantier, obligatoriu prin lege, plătit separat
  • Alegerea finisajelor, tâmplăriei și a obiectelor sanitare
  • Racordurile la utilități și taxele către furnizori
  • Plata pe etape, în termen de 5 zile de la închiderea etapei

Modul de plată

Nu cerem avans pe manoperă. Avansul acoperă strict materialul care intră în șantier în etapa următoare, cu factura furnizorului atașată. Manopera se plătește la închiderea fiecărei etape, după ce o vezi la fața locului și o semnează dirigintele de șantier. Contractul are termene pe etape și penalități în ambele sensuri: dacă întârziem din vina noastră, plătim 0,1% din valoarea etapei pe zi.

Fără surprize

Întrebări înainte să semnezi

În 2025 lucrăm între 2.100 și 2.600 lei/m² construit pentru casă la roșu, material și manoperă incluse. Diferența vine din formă, deschideri mari, subsol sau teren în pantă. La cheie, intervalul e 4.300–5.400 lei/m², în funcție de finisaje.
